春色关不住,奋进正当时。新春伊始,工程院各战线上员工迅速出动,全力投入生产;他们主动谋划,奋发有为,迅速吹响集结冲锋的号角,奏响了一曲大干快上一季度的劳动乐章。
打响爆破“第一炮”,吹响新年复工集结号
2月7日,工程破服务中心宜州西一分部料场k15+400标段进行了2023年首次爆破工作。
根据项目实际情况,通过多次实地勘察、走访周围群众,项目组在爆破中克服爆破振动、爆破飞石等危险因素,最终顺利完成爆破方案的制定及落地实施。本次爆破共有孔数42个,总装药量达4488公斤,采取逐孔延时起爆以及控制爆破朝向的方式,爆破效果良好。

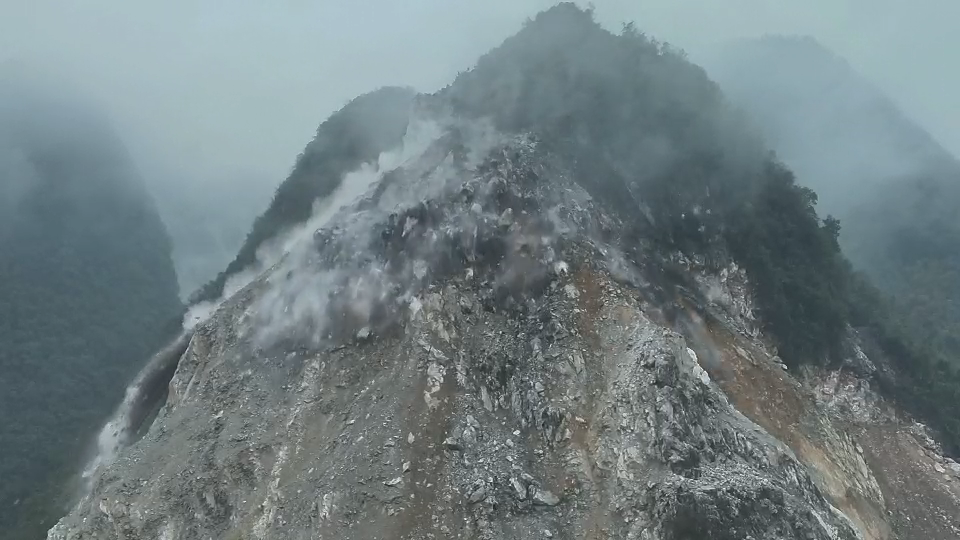

图:爆破现场
做好安全“第一检”,行稳致远护安全
为快速梳理现阶段重点工作,工程院组织召开2023年第一季度安全生产工作会议,会后随即部署两支安全巡检工作组,前往武忻1-2、1-3分部,天峨龙滩特大桥、宜州西项目、环江高铁基础设施建设PPP项目、来都2-4分部等项目开展复工复产安全检查,助力项目生产工作开好局、起好步。
跑好新年“第一棒”,设备服务全面上线
一、特种设备:
(一)机械设备安拆监管:机械设备安拆监管合计开展65台(套),其中安拆16台套,监管安拆49台套,截至当前共服务完成33台(套)。
(二)特种设备报装报检方面:截至目前,合计特种设备资料准入审核18台(套),实物准入7台套。根据武忻1-1分部、武忻1-2分部、武忻1-3分部、来宾西项目复工需求,与项目部及特检院进行密切对接,按时完成78台套起重设备现场检验工作。
(三)为保障节后复工复产特种设备的安全有效运行,设备管理服务中心按计划要求共派出8个检查小组,于2月2日至10日期间,到访54个项目,合计检查481台套起重设备,查出121台存在安全隐患。
二、工程机械设备维修:完成工程机械设备维修合计11台套,其中在邕武路厂区9台套,赴项目现场抢修3台套;根据各业务板块车辆需求,联系供应商及时安排11台车辆,在车辆出车前开展全面安全检查。
三、设备租赁业务及运输:集中租赁设备共86台,复工率100% 。自有设备合计租赁5台,其中,南湛路2-1分部装载机2台,宜州路一分部夯实机1台,天峨龙滩特大桥发电机组1台,检测公司多功能钻机1台,均已复工。
四、设备配件:合计接收16个项目50张配件计划单共388项内容,完成与22个单位的合同签订,已完成采购及发货,保供率100%。
